- 一、實驗室設計的五大核心目標排序
- 二、實驗室平面設計:動線決定一切
- 人流和物流,分開走
- 人體工學不是奢侈品
- 三、實驗室安全設計與疏散規劃
- 緊急沖淋和洗眼器:10 秒原則是重要參考
- 四、實驗室建材選擇:檯面材質是最常被問的問題
- 五種檯面,怎麼挑
- 地板和牆面
- 五、化學、生物、物理實驗室設計差異
- 物理實驗室:振動和電磁是隱形敵人
- 化學實驗室:排風是生命線
- 生物實驗室:壓差方向決定保護的對象
- 六、實驗室機電系統設計:電力、空調、配管、氣體
- 電力:預留比精算更重要
- 空調通風:不只是冷氣
- 供排水:廢水分流是法規紅線
- 特殊氣體:鋼瓶室分區是底線
- 七、實驗室排風系統與廢氣處理
- 三個層級的排氣策略
- 氣體偵測不能少
- 八、實驗室各功能室的環境需求
- 天平室
- 層析分析室
- 潔淨室
- 高溫室和樣品前處理室
- 九、實驗室廢棄物管理空間規劃
- 化學廢液
- 生物性廢棄物
- 一般固體廢棄物
- 十、實驗室智慧化管理系統
- LIMS 實驗室資訊管理系統
- 環境監控
- 門禁和能源管理
- 十一、實驗室傢俱配置與儀器空間
- 三種實驗桌,看場景選
- 儀器後方留 60 公分以上
- 照明:依作業需求分區設定
- 十二、實驗室建置預算與時程規劃
- 預算大致怎麼分
- 典型時程
- 十三、實驗室工程發包:統包與分開發包怎麼選
- 十四、實驗室設計公司與設備供應商的選擇
- 設計公司:看實績、看團隊、看接力
- 設備供應商:看的不是單台價格
- 常見問題
- 相關產品
- 延伸閱讀

一間實驗室蓋好之後最常聽到的抱怨是什麼?不是設備不夠好,不是裝潢不夠漂亮——是「當初怎麼沒想到」。排煙櫃裝在離出口最近的地方,逃生動線被擋住。電力迴路沒有預留,新儀器進場才發現要重新拉線。排水管材選錯,兩年後酸蝕穿孔淹了整個樓層。
這些問題有一個共通點:它們全部可以在設計階段避免。
我們做了三十年的實驗室規劃,看過太多「先蓋再說」最後花兩倍預算返工的案例。這篇手冊把這些年的經驗整理成一份系統性的參考——從空間佈局、安全設計、機電系統,到建材選擇、智慧管理和供應商挑選。不管你是新建、搬遷還是改建,希望幫你少踩幾個坑。
實驗室的系統工程細節(通風、空調、配管、電力)和空間規劃方法(動線、分區、安全合規)在後續章節都會帶到,需要更深入的內容會指向各自的衛星指南。
實驗室規劃不應從「要幾張實驗桌、幾台排煙櫃」開始,而應從實驗目的、樣品類型、方法學、危害因子與儀器配置反推空間條件。不同實驗目的會導出不同的通風、電力、給排水、氣體、安全、驗證與維護需求;這也是實驗室規劃和一般室內裝修最大的差別。
使用提醒:本文提供的是實驗室規劃的通用設計原則與常見經驗值;實際設計仍應依建築技術規則、消防法規、職業安全衛生法規、環保法規、感染管制 / 生物安全規範、設備原廠要求與主管機關審查結果為準,並由建築師、消防設備師、電機技師、空調技師與相關專業人員共同確認。

近期實驗室規劃與建置案例
一、實驗室設計的五大核心目標排序
實驗室設計不是室內裝修。它是安全工程、環境控制、設備整合跟法規遵循的交叉領域——隨便哪一塊沒處理好,都會在日後的使用中持續付出代價。
在動筆畫平面圖之前,先把五個核心目標排好優先順序:
安全性排第一,沒有例外。 實驗室裡可能同時存在化學品、高壓氣體、高溫設備和生物危害物——這些風險因子的防護措施不是事後加裝的附件,而是設計的骨架。台灣《職業安全衛生設施規則》、消防法規、建築技術規則與環保相關要求,會依實驗室用途、面積、危害因子與所在建築條件而不同。設計階段要先盤點適用規範,再由相關專業人員逐項檢核。
功能性決定空間怎麼切。 化學實驗室需要排煙櫃和化學品儲存區,生物實驗室需要生物安全櫃和潔淨度控制,物理實驗室重視防振和電磁屏蔽——不同學科的需求差異很大,不存在「一種格局打天下」的設計。
人體工學影響的是每一天。 研究人員一天站八小時以上是常態。檯面高度差兩公分、走道窄十公分,累積下來就是職業傷害。這些細節在設計圖上看不出來,使用者每天都在承受。
節能不是加分題。 實驗室的空調和排風能耗遠高於一般辦公空間——VAV 變風量系統、LED 照明、熱回收裝置這些節能設計,長期省下的電費經常超過初期多投入的工程成本。
靈活性是面向未來的保險。 研究方向會變、設備會換、團隊會擴編。模組化隔間、預留的管線容量、彈性的電力迴路——這些「多花一點」的預留,能讓你五年後不用整間拆掉重來。
這五項不是並列的清單,而是排序——安全和功能是底線,人體工學決定使用體驗,節能和靈活性決定長期的使用成本。
實務觀察:設計費通常佔總預算不到 10%,但它決定了剩下 90% 花得值不值。願意在前期多花兩週討論需求、多畫幾版平面圖,比施工到一半才變更要划算十倍以上。
二、實驗室平面設計:動線決定一切
實驗室平面設計是整座空間的藍圖。畫得好,日常操作順暢、安全無虞;畫得差,每天都在為空間不足和動線衝突付出效率的代價。動線設計的完整方法論可參閱實驗室動線設計與分區規劃,這裡先把幾個必須先確立的原則講清楚。
人流和物流,分開走
常被問到的一個場景:實驗室走廊上,推著化學品推車的人和趕著去開會的人迎面對撞。
人員動線和物料動線理想上要分開。《職業安全衛生設施規則》對室內工作場所通道有最低要求,例如主要人行道不得小於 1 公尺、機械或設備間通道不得小於 80 公分;但實驗室常有推車、化學品搬運、廢棄物清運、設備維修和緊急疏散需求,因此實務規劃通常不會只做到法規下限。主要走道常會拉到 1.2–1.5 公尺以上,關鍵物流或雙向通行區則應依推車尺寸、設備搬運路徑和人員密度另行檢討。
化學品從儲存區到使用區的路徑要短,而且不要穿過人員密集的區域。廢棄物暫存區設在靠近出口的位置,方便清運、遠離精密儀器。
還有一個容易忽略的細節:設備之間的干擾。分析天平要遠離振動源(離心機、冰箱壓縮機)和氣流擾動區(門口、空調出風口)。光譜分析區要避免陽光直射。這些在平面圖上看起來只是「把設備換個位置」,但如果沒在設計階段考慮,等設備裝好了才發現數據一直飄,搬一台精密儀器的成本和停機時間遠比想像中高。
人體工學不是奢侈品
站立式實驗檯面高度通常設在 85–92 公分之間。坐姿操作的檯面(像顯微鏡工作站)則是 72–76 公分。如果使用者身高差異大,可以考慮可調高度的實驗檯——比起讓人遷就檯面,讓檯面遷就人更合理。
常用的試劑和工具放在手臂可及的範圍內(大約 60 公分弧形區域)。聽起來理所當然,但很多實驗室的試劑架裝得太高、常用工具放在抽屜深處,研究人員每天反覆彎腰踮腳幾十次——這種慢性消耗很少被意識到,直到有人開始腰痛。
常見踩坑:把走道寬度壓到最低要求來多塞一張實驗檯,省下的空間日後常常會用效率和安全性還回來——可能是推車轉不過去、設備維修進不來,也可能是緊急疏散時人員被卡在門口。
三、實驗室安全設計與疏散規劃
疏散規劃:先避免單一路徑風險
實驗室規劃應優先檢討疏散路徑,盡量避免單一路徑被火源、化學洩漏、氣瓶倒塌或大型設備阻擋後,人員就無法撤離的配置。是否需要兩個以上出口、出口寬度、疏散距離和避難路徑,應依建築技術規則、消防法規、使用類組、面積與容留人數判定;高風險或人員密集的實驗室,則應優先採雙向疏散邏輯規劃。
作為逃生出口的門,應依消防與建築法規檢討開啟方向、寬度、五金與防火性能;高人員密度或疏散路徑上的門,通常會朝疏散方向開啟。若涉及潔淨室、BSL 實驗室或氣密前室,還要同時整合壓差、互鎖與緊急解鎖設計,不能只用一般辦公室門的邏輯處理。
防火門、防煙區劃、觀察窗、疏散指示、緊急照明和通道淨空,都應在平面配置階段同步確認。疏散通道不能被暫存物、氣瓶、冰箱或廢棄物推車占用——這類「暫時放一下」最容易變成長期風險。
精密儀器區的消防設計要在「符合法規」與「降低水損」之間取得平衡。若一般灑水系統可能造成重大設備損失,可由消防設備師依場域條件評估預作用式灑水系統、潔淨氣體滅火系統或局部防護方案;但是否可替代或調整灑水配置,必須以消防法規、主管機關審查與保險要求為準,不能單純因設備昂貴就取消灑水。
緊急沖淋和洗眼器:10 秒原則是重要參考
使用腐蝕性、刺激性或可能造成眼部與皮膚傷害的化學品時,應依職安法規設置洗眼器與緊急沖淋設備。位置規劃可參考 ANSI/ISEA Z358.1 的「10 秒內可到達」原則,且路徑不得被門、障礙物、高低差或堆置物阻擋;若為強酸、強鹼、強氧化劑或高危害化學品操作區,還要更嚴格檢討可及性、流量、水溫與定期測試。
實驗室入口處規劃 PPE 存放區——護目鏡、手套、實驗衣。聽起來基本,但很多實驗室的 PPE 放在走廊的某個櫃子裡,每次要用都得走出去拿。結果就是大家懶得戴。
選購建議:洗眼器與緊急沖淋應確保足夠流量、水壓、水質與可持續沖洗時間;管路設計要避免長期滯留水,並依 SOP 定期沖放與測試。是否採獨立供水、循環管路、恆溫混合系統或自含式設備,應依建築條件、危害等級與設備型式決定。
四、實驗室建材選擇:檯面材質是最常被問的問題
實驗室建材選擇的完整比較和傢俱配置邏輯,請參閱實驗室傢俱與檯面材質選擇指南。這裡先把客戶最常追問的核心問題回答清楚。
五種檯面,怎麼挑
每次做實驗室規劃,客戶問的第一個問題幾乎都是:「檯面要用什麼材質?」
下面這張表把五種常見選項排在一起比,但重點不是背規格——是搞清楚你的實驗室屬於哪種使用場景,再從場景反推材質。
| 檯面材質 | 耐酸鹼 | 耐熱與特性 | 成本 | 最適場景 |
|---|---|---|---|---|
| 環氧樹脂 Epoxy | ★★★★★ | 耐熱約 350°C(短時間),可做無縫接合 | 高 | 化學實驗室的首選 |
| 酚醛樹脂 Phenolic | ★★★★☆ | 耐熱略遜於環氧,耐衝擊、重量輕 | 中 | 一般化學與生物實驗室 |
| 陶瓷 | ★★★★★ | 耐熱極佳,易清潔消毒,但質脆怕衝擊 | 高 | 高衛生要求的實驗室 |
| 不鏽鋼 SUS 304/316 | ★★★★★ | 可高溫滅菌,316 耐氯離子 | 高 | 微生物、食品檢驗 |
| 高壓美耐板 HPL/Trespa | ★★★☆☆ | 耐刮、施工快,耐熱一般 | 低 | 教學實驗室、輕度化學操作 |
這張表最重要的結論不是「哪一種材質最好」,而是要依實驗類型分區選材。一般操作區常用酚醛樹脂取得成本與性能平衡;強酸強鹼或排煙櫃內檯面可優先評估環氧樹脂;微生物、食品或清洗區可評估不鏽鋼;教學或輕度操作區則可用高壓美耐板 / compact laminate 控制預算。
經驗談:同一間實驗室裡,不同區域可以選不同的檯面材質。排煙櫃內檯面用環氧、一般操作區用酚醛、儀器區用美耐板——按需分區選材,不用全室統一用最貴的。
地板和牆面
地板要防滑、耐腐蝕、易清潔、抗靜電。常見做法是 PVC 塑膠地板(接縫處理要注意,不然化學品會滲入)、環氧樹脂自流平地板(無縫、適合潔淨室)、或防靜電地板(精密電子儀器區)。
牆面選不易吸附化學氣體、好擦拭的材質。耐化學塗料牆面是一般實驗室的標準做法,潔淨室區域用彩鋼板,高濕度區域(洗滌室)用磁磚。天花板用防火防潮材料,潔淨室要用氣密式金屬天花板。
五、化學、生物、物理實驗室設計差異
「化學實驗室」「生物實驗室」「物理實驗室」聽起來只是學科名稱,但對應到設計需求是完全不同的工程邏輯。如果一張平面圖能同時當這三種實驗室用,那一定是三種都做不好。
| 實驗室類型 | 設計核心 | 關鍵設施 | 最容易出問題的地方 |
|---|---|---|---|
| 物理實驗室 | 隔絕振動與電磁干擾 | 防振地台、電磁屏蔽室(法拉第籠)、三相電源迴路 | 設備又大又重,樓板承載力沒在設計初期算 |
| 化學實驗室 | 排風是生命線 | 排煙櫃、防爆櫃、化學品相容性分區、VAV 變風量 | 排風把室內空氣大量抽走,空調永遠吹不涼 |
| 生物實驗室 | 壓差方向要守得住 | 生物安全櫃、前室、定向氣流與 HEPA 排氣 | 把化學的「大排風」邏輯套過來,壓差做不出來 |
物理實驗室:振動和電磁是隱形敵人
精密光學或量測實驗需要極低的振動環境。地板可能要做獨立基座或防振地台,跟建築主體結構隔離——卡車經過大樓外的路、樓上有人走動、空調機房的振動,這些平常感覺不到的擾動,對奈米級量測都是干擾源。做高靈敏度電子量測的空間需要電磁屏蔽室(法拉第籠),把外界射頻訊號擋在外面。
物理實驗的設備經常又大又重——真空系統、高壓電源、大型磁鐵、雷射平台。結構承載力的計算要在設計初期就做,不是等設備要進場了才發現樓板撐不住。電力方面,部分設備需要獨立的三相電源迴路,有些超導磁鐵還要液氦補給的後勤動線——這些都會反過來決定設備能放在大樓的哪一層、哪一個位置。
化學實驗室:排風是生命線
化學實驗室的設計核心,幾乎可以濃縮成「排風系統」四個字。
排煙櫃面風速不是越高越好,也不是單靠一個固定數字判定安全。實務上常見設計參考值約 0.3–0.5 m/s,但合適範圍仍需依排煙櫃型式、操作危害、補氣條件與 containment performance 決定。面風速太低可能捕集不足,太高則可能在開口處產生擾流,反而影響防護效果。排煙櫃的選購和通風系統的整合是另一個大題目,可參閱排煙櫃選購與通風系統整合指南。
你可能有過這個經驗:在一間排煙櫃很多的實驗室裡,開冷氣卻永遠吹不涼。原因是排風系統把大量室內空氣抽走了,空調得拼命補冷風。變風量系統(VAV)可以改善這個問題——排煙櫃沒在用或開口較小時自動降低排風量,減少補氣與空調負擔。對排煙櫃數量多、使用率變動大的實驗室,VAV 有機會大幅降低能耗;實際節能幅度需依排煙櫃使用模式、空調系統架構與控制策略估算。
化學品儲存區要依相容性分類:強酸跟強鹼分開、氧化劑跟還原劑分開、易燃品放防爆櫃。儲存區要有獨立排風和洩漏偵測。精密分析室(層析、質譜)對環境更挑剔:溫度波動控制在 ±2°C 以內,相對濕度 40%–60%,避免陽光直射和電磁干擾。
通風系統的整體設計(風管、風機、廢氣處理)請參閱實驗室通風與排氣系統設計指南。
生物實驗室:壓差方向決定保護的對象
生物實驗室的設計核心是生物安全等級(BSL)的落實——不同等級對設施的要求差異極大。
BSL-1(P1)跟一般實驗室接近,但仍需落實基本微生物操作規範。BSL-2(P2)通常會配置 Class II 生物安全櫃,並強化門禁、洗手設施與污染物處理。到了 BSL-3(P3),整個設計邏輯就不同了——核心是維持由低風險區流向高風險區的定向氣流與負壓梯度,避免氣膠外逸。實務上常會設定明確的壓差目標與連續監測警報,但具體壓差值、換氣次數、排氣 HEPA 要求與前室配置,需依主管機關、機構生物安全規範、風險評估與設計標準決定,不宜用單一數字套用所有場域。若你要建置的正是 BSL-2 等級,設施要求、空間分區與建置流程可參考P2 實驗室(BSL-2)規劃設計與建置。
這裡有一個經常被搞混的觀念:潔淨室和生物安全實驗室的壓差方向是相反的。一般潔淨室是正壓——把外面的髒空氣擋在外面,保護裡面的產品。但 BSL-3 是負壓——把裡面的病原體關在裡面,保護外面的人。
打個比方,潔淨室像吹氣球——氣往外推,不讓髒東西進來;BSL-3 則像抽油煙機——氣往內吸,不讓壞東西跑出去。如果同一棟建築裡要同時設潔淨室和 BSL-3,壓差梯度的規劃要格外謹慎,不然兩邊會互相拉扯。
生技醫藥相關的 GMP 潔淨區、BSL 等級區、用水分級的詳細規劃,可進一步參閱生技醫藥實驗室規劃指南。
常見踩坑:把化學實驗室的設計邏輯(排煙櫃多 → 大排風)套到生物實驗室(BSC 多 → 也想拉大排風),結果壓差完全做不出來。化學講「排得乾淨」,生物講「壓差守得住」,這兩件事對風機選購、風管走向、補氣方式的要求完全不同。

六、實驗室機電系統設計:電力、空調、配管、氣體
實驗室機電系統藏在天花板和牆壁裡,平常看不到。但只要其中一個系統出問題——停電、漏水、氣體供應中斷——整間實驗室就得停擺。這一章是把四個系統(電力、空調、配管、氣體)拉出來做總覽,每個系統都有獨立的衛星指南做深入展開。
電力:預留比精算更重要
精密分析儀器(質譜儀、核磁共振)要用獨立配電迴路,不能跟冷凍櫃壓縮機或離心機共用——啟動電流的瞬間波動會干擾精密量測。三相電源的需求在設計初期就要確認,事後增設的成本非常高。
UPS 不斷電系統是保護精密儀器和樣品的保險。細胞培養做到一半突然斷電,可能幾個月的實驗就沒了。UPS 至少要撐 15–30 分鐘,等備用發電機啟動或安全關機。接地電阻建議低於 1Ω——精密儀器區可能需要獨立接地系統,跟建築物的避雷接地分開。
最關鍵的一條是:配電容量預留 20%–30%。實驗室的設備永遠只會越來越多,不會越來越少。現在省下的一條電纜,五年後要花十倍的代價重新拉。電力系統的完整選購方法(迴路規劃、UPS 架構、接地設計)請參閱實驗室電力系統與接地設計。
空調通風:不只是冷氣
實驗室空調負責的不只是溫度——還有濕度控制、壓差維持和空氣品質。
一般實驗室的換氣次數常見設計參考約每小時 6–12 次(ACH),但實際值要依危害因子、污染源、排煙櫃數量、熱負荷與補氣策略計算。如果有排煙櫃在運作,要把排風量、補氣量與房間壓差一起算。BSL-3、動物實驗室或高危害氣膠場域則需依生物安全規範與風險評估確認換氣、回風限制、HEPA 過濾與排氣處理方式。
壓差控制在潔淨室和生物安全實驗室裡是核心議題。潔淨室通常透過正壓梯度降低外部微粒進入,常見壓差設定約 5–15 Pa;生物安全實驗室則依風險等級維持定向氣流與負壓梯度。實際壓差值應依 ISO 14644、GMP / PIC/S GMP、生物安全規範、製程風險、房間等級與相鄰空間關係決定。關鍵區域應配置連續監測和警報,偏離正常值時要能即時處理。節能策略前面提過 VAV,另外熱回收裝置也值得考慮——回收排氣中的冷 / 熱能來預處理新風,可以降低長期空調負擔。
不同產業的環境等級對照表、AHU/MAU 系統選購、壓差梯度設計,可進一步參閱實驗室空調與環境控制指南。
供排水:廢水分流是法規紅線
供水依等級分:自來水、去離子水(DI Water)、超純水(Milli-Q 級)。純水與超純水管路材質需依水質等級、流速、TOC / 金屬離子限制與系統原廠建議選擇。一般實驗室常用 PP、PVDF、PFA 等非金屬管材以降低離子溶出風險;若採用不鏽鋼系統,則需確認材質等級、表面處理與水質相容性。
排水必須分流處理。一般生活廢水直排公共污水系統;酸鹼廢水要中和處理後才能排放;含重金屬或有機溶劑的廢水要收集委外處理,絕對不能直排。排水管用耐腐蝕材質(PP、PVDF),設水封和防虹吸裝置。
建議在排放端裝 pH 值和導電度的即時監測,搭配警報系統——偵測到異常排放就自動截斷。被環保單位抓到違規排放的代價,遠高於裝一套監測設備。
供排水管材選擇、純水系統設計、氣體配管的完整內容,請參閱實驗室供排水與氣體配管指南。
特殊氣體:鋼瓶室分區是底線
氣瓶要集中存放在獨立的氣瓶室,遠離熱源。氣瓶室的通風、防爆電氣、氣體洩漏偵測與防火區劃,應依氣體種類、儲存量與消防 / 職安要求設計。可燃性氣體(如氫氣)與助燃性氣體(如氧氣)應分區管理,並依相關規範確認安全距離、防火隔間或氣瓶櫃配置。
不同氣體用獨立管路,以國際標準色碼標示。高純度氣體用電解拋光不鏽鋼管(EP 管),接頭用 VCR 或 Swagelok 金屬面密封。每個實驗站設獨立截止閥,中央供氣系統設緊急總閥,可以一鍵切斷所有氣體。
實務觀察:機電四系統的常見問題不是「某一條沒做好」,而是「四條沒整合」。例如電力規劃時沒考慮 VAV 風機的變頻需求,VAV 上線後干擾整層的接地系統——這種界面問題在設計階段不到位,施工後返工的成本是初期協調的好幾倍。

七、實驗室排風系統與廢氣處理
三個層級的排氣策略
第一層是局部排氣——在污染源頭直接抓。排煙櫃是最常見的,針對特定儀器(像原子吸收光譜儀的火焰廢氣)可以用抽氣罩或臂管式排氣。這是效率最高、能耗最低的做法。
第二層是全面換氣——靠新風系統稀釋室內污染物。這是局部排氣的補充,不是替代。
第三層是廢氣處理——排出去之前要先處理。活性碳吸附(有機溶劑蒸氣)、鹼液洗滌塔(酸性氣體如 HCl、HF)、HEPA 過濾(微粒和生物性氣膠)。排放口的位置和高度要經過計算,讓排出的氣體不會被鄰近建築的進氣口吸回去——這個算錯,等於把廢氣抽出去再吸回來,鄰居也會抗議。
氣體偵測不能少
依實驗室可能產生的有害氣體種類配置偵測器。安裝高度看氣體密度——比空氣重的裝低處(如 H₂S、SO₂),比空氣輕的裝高處(如 H₂、NH₃)。偵測系統連結聲光警報和中央監控,達到危險濃度時自動啟動緊急排風。
選購建議:氣體偵測器的感測器有壽命(多數為 2–3 年),別只看採購價,年度更換成本和校正費用要一起算進去。沒校正的偵測器等於沒裝。

八、實驗室各功能室的環境需求
實驗室的不同功能室對環境的要求差異很大——天平室、層析分析室、潔淨室、高溫室、樣品前處理室——這些都不能用一套標準打天下。下面把幾個最常出問題的功能室拉出來談。
| 功能室 | 關鍵環境條件 | 常被忽略的細節 |
|---|---|---|
| 天平室 | 恆溫恆濕、防振檯、避開空調出風口與電磁干擾源 | 微量天平連開關門都會影響讀值,必要時設緩衝前室 |
| 層析分析室 | 溫度波動 ±2°C 以內、避免陽光直射、載氣管路就近 | GC/HPLC 自身散熱量沒算進空調,數據會一直飄 |
| 潔淨室 | 依 ISO 14644-1 分級、正壓、HEPA 過濾 | 人員進出要有氣淋室或更衣緩衝區 |
| 高溫室 | 耐高溫建材、通風散熱充足 | 與可燃物的安全距離常被壓縮 |
| 樣品前處理室 | 排煙櫃、耐腐蝕檯面、緊急沖淋與洗眼器 | 排煙櫃數量是整條檢測流程的通量瓶頸,要按樣品量回推 |
天平室
天平室要的是「絕對穩定」。不要有氣流擾動——空調出風口不能正對天平。天平放在防振檯上,最好是大理石檯面、跟牆壁結構獨立。電磁干擾源(馬達、變壓器)遠離。溫濕度要恆定。微量天平(0.01 mg 等級)對環境的敏感度更高,連房門開關都會影響讀值——這時候要考慮設緩衝前室。
層析分析室
GC 和 HPLC 的分析室要維持溫度波動 ±2°C 以內,避免陽光直射(紫外線會導致偵測器基線漂移)。GC 需要載氣供應(氮氣或氦氣),管路就近規劃。HPLC 會用有機溶劑,通風要好。兩種儀器的排熱量都不小,空調設計要把設備散熱量算進去——不然儀器自己把房間加熱,量出來的數據永遠在飄。
潔淨室
潔淨室依 ISO 14644-1 分級。正壓防止外界微粒進入,空氣經 HEPA 過濾。人員進出經氣淋室或更衣緩衝區。地板、牆面、天花板全部用不產塵、易清潔的材質。潔淨室的完整建置工程(從等級換算、AHU 配置到驗收測試),請參閱無塵室規劃設計與建置工程指南。
高溫室和樣品前處理室
高溫設備(高溫爐、烘箱、滅菌釜)的空間要用耐高溫建材,通風散熱要充足,跟可燃物保持安全距離。
樣品前處理室涉及消化、萃取、濃縮等操作,會大量使用化學品——排煙櫃、耐腐蝕檯面、緊急沖淋和洗眼器都是標配。在食品和環境檢測實驗室,前處理區的排煙櫃數量經常是整條檢測流程的通量瓶頸,配置數量要按樣品量回推,相關的規劃邏輯可參閱食品與環境檢測實驗室規劃指南。
九、實驗室廢棄物管理空間規劃
實驗室產生的廢棄物分三類,每一類都有對應的空間需求和法規要求。把廢棄物暫存區當成「角落塞個櫃子就好」是常見錯誤——這個區域日後會被環保單位、消防單位、以及內部稽核反覆檢查。
化學廢液
酸性、鹼性、含重金屬、有機溶劑——各自分類收集,存放在專用容器中。暫存區要有防洩漏二次圍堵(防溢托盤)、通風設施和化學品相容性標示。空間規劃上要預留秤重和暫時擺放的工作台面,不然每次清運都是一場手忙腳亂。
生物性廢棄物
感染性或生物性廢棄物(培養皿、移液吸頭、動物屍體等)需依《廢棄物清理法》、事業廢棄物清理計畫書、地方主管機關要求與機構 SOP 分類、包裝、標示與暫存。是否可在高壓滅菌後改變後續處理方式,不能一概而論;即使經滅菌,也應保留處理紀錄、滅菌確認與清運紀錄。若流程需要院內滅菌處理,暫存區附近可預留高壓滅菌鍋位置與清運動線。需要冷藏的生物性廢棄物,也要規劃合適的暫存設備,避免腐敗、異味與病媒問題。
一般固體廢棄物
破損玻璃器皿放防穿刺容器,不能跟一般垃圾混。未受污染的手套、擦拭紙走一般廢棄物。
常見踩坑:廢棄物暫存區設在實驗室最深處,每次清運都要推著推車穿過整間實驗室。比較合理的做法是設在靠近後門或服務電梯的位置,清運動線跟人員主動線完全分開。
十、實驗室智慧化管理系統
LIMS 實驗室資訊管理系統
管理樣品追蹤、實驗數據記錄、儀器校正排程、報告產出。對需要 ISO 17025 或 GLP 認證的實驗室,LIMS 是維持數據完整性與可追溯性的必要工具。設計階段就要為網路基礎設施(有線網路佈線、伺服器空間)預留規劃——不要等到牆都做好了才想到要拉網路線。
環境監控
IoT 感測器連續監測溫度、濕度、壓差、氣體濃度。數據即時上傳雲端,設定警報閾值——環境參數偏離正常範圍,系統自動通知相關人員。這對保護珍貴樣品和昂貴設備特別重要。等人走進實驗室才發現空調壞了,可能已經來不及了。
門禁和能源管理
一般區域用門禁卡,高風險區域(BSL-3、放射性物質儲存區)用雙重驗證(生物辨識加門禁卡)。門禁系統跟消防連動——火災時自動解鎖所有安全出口。智慧電表和水表整合空調控制,即時掌握各區域能耗,找出異常點並優化運轉策略。
十一、實驗室傢俱配置與儀器空間
實驗室傢俱包含實驗桌、儲存櫃、特殊功能櫃(酸鹼櫃、防爆櫃)等。配置邏輯不只是「把家具排進去」——還要對應到管線、電源、氣流、清潔動線。這一章從最常被問的實驗桌講起。
三種實驗桌,看場景選

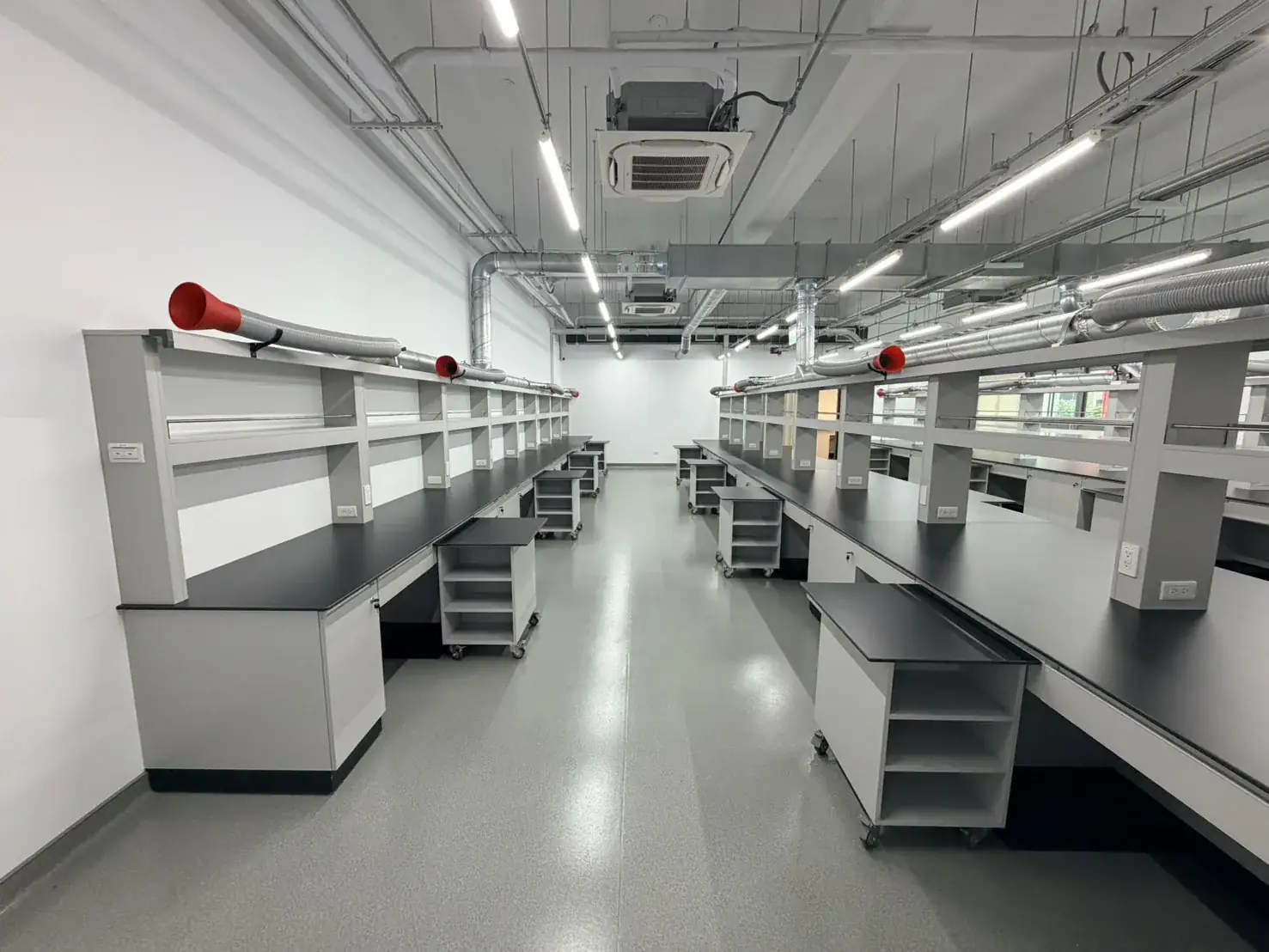

中央實驗檯(雙面操作):空間大的實驗室首選,兩側都能操作,利用率高。
邊檯(靠牆式):空間較小或需要靠牆裝大型儀器的場合。牆面可以裝上櫃增加儲存。

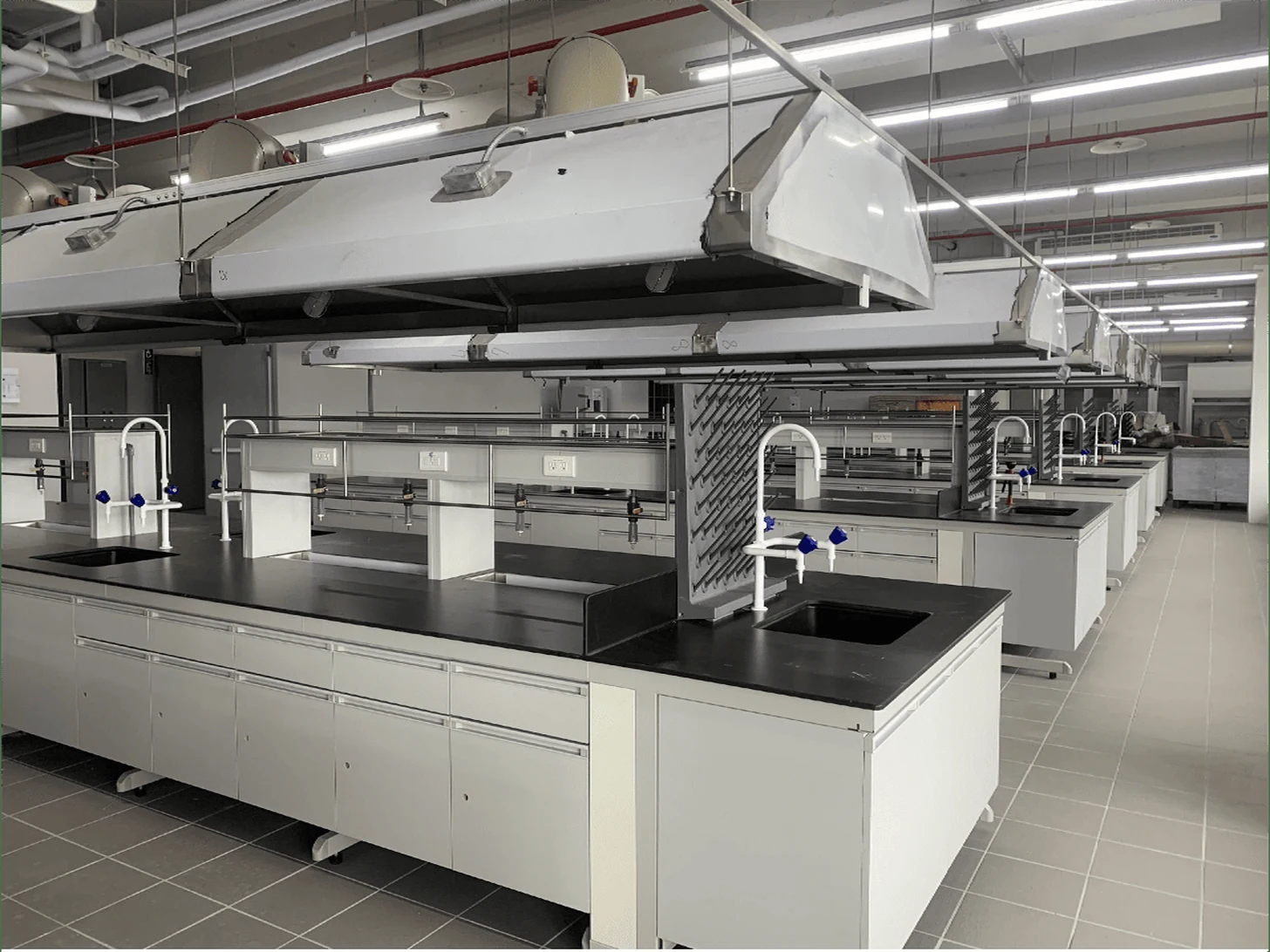

島式檯:獨立放在中央,四面可接近。適合需要多方向操作的大型儀器。
桌下空間別忘了規劃管線走道和儲物櫃的位置,也要讓清潔人員可以方便打掃地板。

儀器後方留 60 公分以上
精密儀器後方通常需要至少 60–80 公分的空間,讓工程師能維修、換零件、接管線。會產生振動的設備(離心機、振盪器)要遠離精密量測儀器,必要時加防振墊。
照明:依作業需求分區設定
一般實驗操作區常以 500 lux 左右作為設計參考;精密檢查、讀數、樣品辨識或顯微操作區可提高照度並配置局部照明,走道、儲藏區與設備間則依作業需求另行設定。照明設計不只看亮度,還要考慮眩光、色溫、演色性、陰影、閃爍與儀器干擾。暗房或需避光的實驗要有獨立照明控制。LED 燈具是目前主流,但仍需依實驗類型確認是否會產生熱負荷、頻閃或光譜干擾。
選購建議:實驗檯下的儲物櫃別全部裝固定式,留一兩個位置用活動式櫃體(帶輪)——日後設備改變或人員流動時,可以彈性挪動,這個小設計能省下很多後續的拆改費用。
十二、實驗室建置預算與時程規劃
實驗室建置的預算和時程是業主最關心、也是最容易被低估的兩件事。下面把成本結構和典型時程拆開來談,讓你在跟設計公司對齊預期之前,先有個合理的參考點。
預算大致怎麼分
實驗室建置的成本大致拆成三塊:設計費(約佔 5%–10%)、工程施工費(約佔 40%–60%,包含隔間、地板、天花板、水電、空調、消防)、設備與儀器費(約佔 30%–50%)。
實際比例會因實驗室類型差異很大。潔淨室或 BSL-3 的工程費佔比會特別高(空調和氣密工程很貴)。分析檢驗實驗室的設備費佔比可能更高(精密儀器單價高)。教學實驗室則是工程費和設備費都偏中等,但傢俱費佔比較高。
典型時程
中型實驗室(100–300 坪)從需求確認到啟用,大概是這個節奏:需求訪談與概念設計 2–4 週 → 細部設計與工程圖 4–8 週 → 工程發包與施工 8–16 週 → 設備進場與調校 2–6 週 → 驗收與試運轉 1–2 週。總計約 4–9 個月。涉及建照申請、環評或特殊認證的話會更長。
常見踩坑:越早讓設計團隊介入需求討論,越能避免施工階段的變更——施工變更是預算和工期最大的殺手。客戶經常為了「先動工搶時間」而跳過完整設計階段,最後總工期反而拉得更長、預算也炸開
十三、實驗室工程發包:統包與分開發包怎麼選
設計定案後,實驗室工程的發包方式會直接影響工期與界面責任。常見有兩種:統包(設計+施工同一窗口)與分開發包(各工種各自找廠商)。
統包工程的最大價值在界面整合——實驗室裝修、機電、空調、排氣、消防、氣體配管這些工種之間的銜接由單一團隊負責,出問題找得到人,也省下業主自己協調各家廠商的時間成本。適合沒有專責工務、或首次建置實驗室的單位。
分開發包單項報價通常較低,但界面責任落在業主身上:空調廠商說沒問題、排氣廠商說沒問題,面風速卻不達標時,責任很難釐清。除非內部有經驗豐富的工務團隊能扛整合,否則省下的發包差價,常常在返工時吐回去。
不論哪種方式,關鍵是設計圖說要夠完整——平面圖、機電圖、氣體與排氣路徑圖越清楚,施工爭議越少、追加預算的空間也越小。原拓提供從實驗室規劃設計、機電工程到設備整合的實驗室工程統包與規劃建置服務,以單一窗口承接工程界面。
十四、實驗室設計公司與設備供應商的選擇
實驗室規劃的最後一步——但其實應該最先做——是挑對設計公司和設備供應商。這兩件事踩坑的代價最大,因為錯誤通常不會在簽約當下顯現,而是在使用三年、五年後才浮上水面。
設計公司:看實績、看團隊、看接力
最關鍵的是同類型實驗室的實績。如果你要蓋 BSL-3,就找做過 P3 的廠商——這種等級的設計容錯空間很小,沒有經驗的團隊很容易在氣密、壓差和排氣處理上出問題。
設計團隊要有跨領域的能力——建築、機電、安全工程缺一不可。能提供從需求評估到驗收的一站式服務最理想,不然光是協調建築師、空調廠商和消防廠商之間的界面,就會耗掉大量的時間和精力。
專案啟動初期就建立清楚的溝通機制:定期進度會議、變更管理流程、驗收標準。合約載明權利義務、保固範圍和售後條款。設計過程中讓使用者(研究人員)參與——他們最了解日常操作的實際需求。
設備供應商:看的不是單台價格
設備是否符合國際標準(CE、UL、ISO)?供應商能不能根據你的需求和空間提供專業的配置建議,而不是只推最貴的?售後服務的回應速度、校正服務、零配件供應是否到位?
判斷的核心觀念是:看總持有成本(TCO),不要只看購買價格。設備的使用壽命、維護成本、耗材費用和能耗加總起來,便宜的設備十年下來可能反而更貴。
經驗談:設計公司、機電承包商、設備供應商三方的協調是最容易出問題的環節。可以的話,找一個能統籌三方界面的窗口(不論是業主代表、PM 還是統包商),把責任歸屬講清楚——設備到場那天才發現電源規格不對、進不了門、跟空調出風口打架,這些都是界面沒整合的後遺症。

常見問題
Q:潔淨室和生物安全實驗室差別在哪裡? 防護方向相反。潔淨室是正壓——保護裡面的產品不被外面的微粒污染。BSL-3 是負壓——保護外面的人不被裡面的病原體感染。空調系統、過濾要求和操作規範完全不同,不能混為一談。
Q:實驗室電力迴路要預留多少才夠? 至少 20%–30% 的餘裕。精密儀器用獨立迴路,搭配 UPS。三相電源和特殊電壓(如 200V)在設計初期確認——事後加裝的成本是初期預留的好幾倍。
Q:實驗室建置時程大概多久? 中型實驗室(100–300 坪)從需求訪談到啟用,典型是 4–9 個月。如果涉及 BSL-3 認證或 GMP 查核,可能再加幾個月。越早啟動實驗室規劃設計、越早確定需求,工期越可控。
Q:老舊實驗室翻新改建要注意什麼? 先做結構承載力評估(舊樓板不一定撐得住新設備)、管線現況調查(埋在牆裡的管線年久失修是隱形炸彈)、電力容量確認(老建築的配電通常不夠用)。實驗室翻新比新建更需要經驗,因為要處理的「未知」更多。
Q:排煙櫃面風速 0.3–0.5 m/s 為什麼這麼重要? 面風速太低(<0.3 m/s),有害蒸氣抓不住會飄出來。太高(>0.5 m/s),在排煙櫃開口處產生渦流,反而把蒸氣捲到操作者面前。0.3–0.5 m/s 是 ANSI/AIHA Z9.5 標準建議的最佳區間——但這是「系統的成績單」,不是排煙櫃單獨的成績。房間的補氣設計、排煙櫃的位置和周圍的氣流擾動都會影響實際面風速。
Q:實驗室規劃設計的完整流程有哪些步驟? 典型分六階段:需求訪談與現況評估、空間與動線規劃、機電與排氣系統設計、圖說定案與預算確認、工程發包與施工、設備進場與驗收啟用。越前期把需求與法規條件釐清,後段的變更與追加成本越低。
Q:實驗室規劃設計與建置的費用怎麼估? 費用受坪數、實驗室類型(一般化學室與 BSL-3、GMP、無塵室差距很大)、機電與排氣複雜度、設備等級影響,很難用單一單價概括。建議在需求評估後取得分項報價(設計、裝修、機電、空調排氣、氣體、設備),並預留 10%–15% 彈性因應現場變更,會比只看總價更能控管。
Q:實驗室規劃設計要找什麼樣的廠商? 看三件事:同類型實驗室的實績(要做 BSL-3 就找做過 P3 的)、跨領域整合能力(建築 + 機電 + 安全工程缺一不可)、能不能提供從需求評估到驗收的一站式服務。光是協調建築師、空調廠商、消防廠商之間的界面就會耗掉大量時間,整合度高的團隊省下的不只是費用,還有專案執行的精神成本。
