無塵室不是「比較乾淨的房間」。它是用空氣過濾、氣流控制和嚴格的污染管理,把空間中的懸浮微粒濃度壓到特定標準以下的特殊環境——半導體、生物製藥、醫療器材、食品加工、精密光學,這些產業的核心製程都繞不開。一粒肉眼看不見的微塵,在晶圓上就是一條斷路、在無菌充填線上就是一批報廢、在植入式醫材上就是一個召回案件。
無塵室規劃設計(又稱潔淨室規劃)牽涉到的不只是建築裝修,而是空調系統、氣流控制、過濾技術、人員與物料動線、潔淨等級標準、驗證測試的整合工程。這篇指南把無塵室建置從原理到落地的關鍵環節都拉出來談——ISO 14644 等級標準、空間規劃、空調與 HEPA/ULPA 過濾、建材選擇、施工管理、IQ/OQ/PQ 驗收、長期維運。不管你是第一次評估無塵室建置、要做改建翻新,還是已經有一座無塵室但想搞清楚為什麼能耗一直降不下來,希望都能找到對應的答案。
設計邊界提醒:本文提供無塵室規劃的通用設計原則與常見經驗值;實際設計仍應依 ISO 14644、PIC/S GMP / EU GMP、建築消防法規、環保法規、職安要求、產品風險、主管機關審查結果與專業技師設計為準。
我們的無塵室服務範圍
- 適用規範:GDP(幹細胞、醫材類)、GMP(食品、藥品、化妝品)、ISO 14644
- 潔淨度等級:ISO Class 5 至 ISO Class 8
- 生物安全等級:P1、P2、P3 實驗室
一、無塵室原理與應用領域
無塵室(Cleanroom,又稱潔淨室)的目的是把空間中的懸浮微粒濃度壓到特定標準以下。理解無塵室的運作原理和典型應用領域,是後續所有規劃決策的基礎。

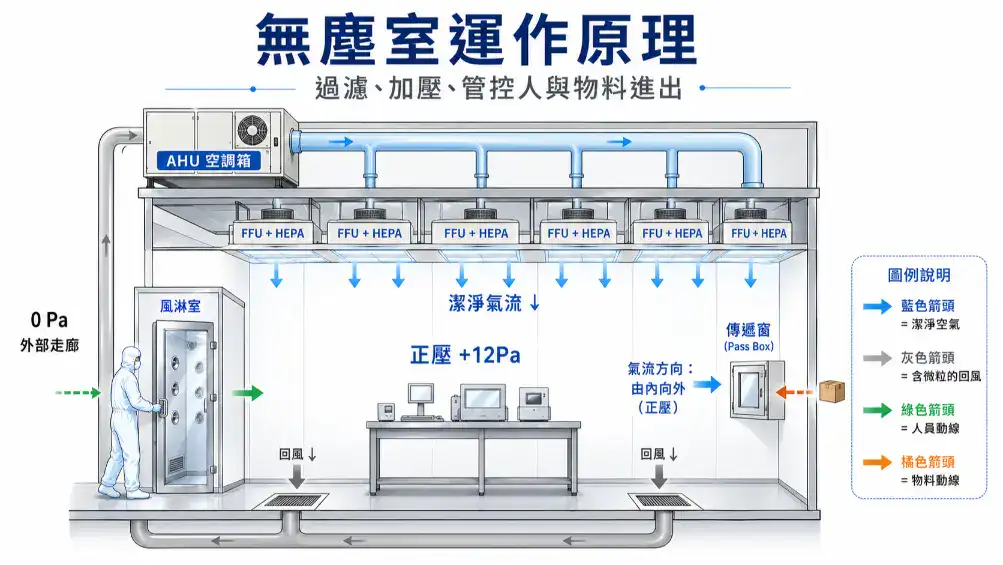

無塵室如何運作:把微粒擋在外面,把氣流壓成單向
無塵室的核心機制其實很單純:用 HEPA 或 ULPA 過濾器把送進來的空氣洗乾淨,搭配室內正壓(或特殊場合的負壓)把外界沒過濾的空氣擋在外面,再用嚴格的人員與物料進出管控,把室內的微粒濃度壓到規定值以下。
實際的氣流路徑是這樣:清潔空氣從天花板的過濾器送下來,把微粒向下帶走,從地板(或牆面下方)的回風口排出,形成單向或非單向氣流。室內壓力略高於外部走廊,外界沒過濾的空氣就滲不進來。人員進出要經過更衣緩衝區與風淋室,物料透過傳遞窗或專用通道進入——每個環節都在降低微粒帶入潔淨區的機率。
打個比方,正壓無塵室就像吹氣球——氣往外推,髒東西進不來。後面會講到的負壓無塵室則相反,像抽油煙機,氣往內吸,把壞東西關在裡面。這兩種設計看起來只是壓差正負號的差別,背後的安全邏輯卻完全不同。

無塵室的主要應用領域
半導體與電子製造:積體電路線寬已經進入奈米等級,一粒微塵落在晶圓上就可能造成短路或斷路。先進製程常需要 ISO Class 3–5 或局部 mini-environment 的高潔淨控制;實際策略不一定是把整座廠房都做到最高等級,而是依製程敏感點配置局部高潔淨環境。
生物製藥與醫療器材:藥品生產要符合 GMP 規範,依製程階段分不同潔淨等級。無菌藥品的充填區通常要求 ISO Class 5(GMP A 級)。植入式醫材也要在受控環境中生產。生技醫藥相關的完整規劃(GMP 潔淨區、BSL 等級、用水分級)可進一步參閱生技醫藥實驗室規劃指南(待上線)。
細胞治療與再生醫學:細胞處理、培養、製備與儲存通常需符合 GTP / GMP 或主管機關對細胞製備場所的相關要求,並依操作開放程度、產品風險與污染控制策略配置適當潔淨等級、生物安全櫃、背景環境與環境監測系統。實際規格應依產品類型、法規路徑與主管機關要求判定。
食品加工:高風險食品(即食食品、嬰兒配方食品)的包裝環節需要潔淨環境降低微生物污染風險。
精密光學與航太:光學鏡片鍍膜、衛星元件組裝這類對微粒極度敏感的製程,也都仰賴無塵室。
不同產業要解決的問題不一樣。半導體追的是極低的微粒數量,製藥業同時關注微粒和微生物,食品加工更重視微生物控制——這個差異會直接影響後面的等級選擇、空調設計、監控項目。
實務觀察:「無塵室」這三個字常被誤解成單一規格的房間,實際上不同產業的無塵室差異大到像是不同物種。半導體的 ISO Class 5 和製藥的 GMP A 級雖然微粒等級相近,但一個沒微生物管控、一個有;一個追求極低靜電、一個要求多項生物指標。理解你要解決的具體問題,才能選對等級。
二、無塵室等級標準:ISO 14644-1 與 GMP 分級對照
無塵室等級的選擇是規劃的起點。國際上主要採用 ISO 14644-1 標準,製藥產業則並行 GMP 分級。把這兩套等級系統的對應關係搞清楚,才能在跟設計公司溝通時不會雞同鴨講。

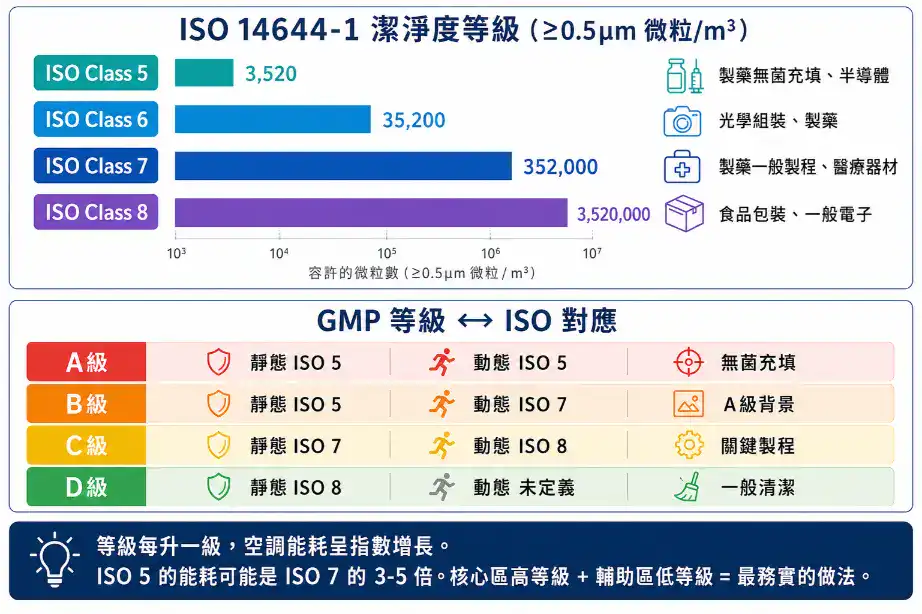

ISO 14644-1 等級對照
ISO 14644-1 是目前國際通用的無塵室潔淨度分級標準,2001 年取代了已廢止的美國聯邦標準 FED-STD-209E。它用「每立方公尺空氣中特定粒徑以上的微粒數量」來定義等級,從 ISO Class 1 到 ISO Class 9。
下面這張表把常見等級的限值列出來,重點是右邊兩欄——舊制對應和典型應用,幫你快速定位你的場景應該落在哪個等級。

| ISO Class | ≥0.1μm | ≥0.5μm | 舊制對應 | 典型應用 |
|---|---|---|---|---|
| ISO 3 | 1,000 | 35 | Class 1 | 半導體、奈米技術 |
| ISO 4 | 10,000 | 352 | Class 10 | 半導體、微電子 |
| ISO 5 | 100,000 | 3,520 | Class 100 | 製藥無菌充填、半導體 |
| ISO 6 | 1,000,000 | 35,200 | Class 1,000 | 光學組裝、製藥 |
| ISO 7 | — | 352,000 | Class 10,000 | 製藥一般製程、醫療器材 |
| ISO 8 | — | 3,520,000 | Class 100,000 | 食品包裝、一般電子組裝 |
(「—」表示該等級在該粒徑不做要求或已超出實務量測範圍。)
這張表還有一個很多人沒注意到的細節:ISO 14644-1 同時定義了「靜態」(At-rest,設備已安裝完成但無人員操作)和「動態」(Operational,實際生產運作中)兩種測試條件。動態下的微粒數通常高於靜態——因為人員、設備運轉、物料移動都會產生微粒。設計時必須考量這個落差,不能只看靜態合格就以為過關。
GMP 等級和 ISO 怎麼對
製藥業普遍採用的 GMP 潔淨度分級(A、B、C、D 四級)常與 ISO 14644-1 對照使用。下表是無菌藥品製造語境下常見的 GMP Grade A–D 與 ISO 潔淨度對照;實際仍應依 PIC/S GMP、EU GMP Annex 1、產品風險、製程型態、污染控制策略(CCS)與主管機關查核要求判定:
| GMP 等級 | 靜態 | 動態 | 用在哪裡 |
|---|---|---|---|
| A 級 | ISO 5 | ISO 5 | 無菌充填、高風險操作 |
| B 級 | ISO 5 | ISO 7 | A 級區的背景環境 |
| C 級 | ISO 7 | ISO 8 | 非無菌的關鍵製程 |
| D 級 | ISO 8 | 未定義 | 一般清潔製程 |
GMP 的核心概念是「分區」——從最外圍的非管制區一路走進最內部的無菌核心區,潔淨度逐級提升,並透過壓差、氣流方向、人員/物料流程與清潔消毒程序形成層層防護。EU GMP Annex 1 對相鄰不同等級房間提供約 10 Pa 的壓差指導值;實務設計常依風險設定約 10–15 Pa 的壓差梯度,但實際壓差值仍應依 GMP 要求、門禁互鎖、人流物流、房間高度與壓差監測方式決定。
等級不是越高越好
選等級的依據是製程對微粒、微生物或產品污染的敏感度和法規要求,不是越高越好。等級越高,建置成本和營運能耗通常會大幅增加;ISO Class 5 與 ISO Class 7 的能耗差異可能非常明顯,但實際倍數取決於面積、送風量、氣流模式、運轉時數與空調控制策略。
務實的做法是:在同一座無塵室裡依製程需求劃分不同等級的區域。核心製程區用較高等級,輔助區域用較低等級,兩者之間靠壓差和氣流方向防止交叉污染。把整座無塵室都做成同一個高等級,是預算最大的浪費之一。
常見踩坑:客戶常說「我要做最好的無塵室」,但細問下去其實只有局部製程需要 ISO Class 5。把整座做成 Class 5 不只多花一兩倍預算,每年的空調電費也是 Class 7 的好幾倍——這筆錢就這樣燒掉了。
三、無塵室規劃前期準備:需求、法規、預算、時程
無塵室規劃在動工之前,要先把四件事想透徹:你的製程到底需要多高的潔淨度、適用哪些法規、預算大概會落在哪、整個專案的時程怎麼排。這四件事任何一件沒弄清楚,後面的設計都是在沙地上蓋房子。
需求訪談是整個專案的地基
無塵室規劃的起點是把業主的實際需求挖透徹,至少要釐清四個面向:
製程需求:要在無塵室裡做什麼操作?操作過程中會產生哪些污染源(微粒、化學蒸氣、微生物)?製程對溫度、濕度、靜電、振動有什麼特殊要求?
法規需求:適用的法規或標準是什麼?是 ISO 14644、GMP / GTP、醫療器材品質系統,還是特定產業的專屬規範?是否需要第三方認證或主管機關查核?
空間需求:需要多少面積的潔淨區域?製程動線(人流、物流、廢棄物流)怎麼排?未來會不會擴充?
設備需求:哪些設備要放在潔淨區裡?設備的尺寸、重量、散熱量、用電量、排氣需求各是多少?
這四題的答案會直接決定無塵室的等級、面積、空調系統規模和建置預算。需求訪談階段省下的兩週,往往就是後期返工三個月的原因。

法規對照不能等到施工才做
無塵室的設計與施工要符合多項法規與標準:
ISO 14644 系列——ISO 14644-1 定義潔淨度等級,14644-2 規範監測與驗證,14644-3 說明測試方法,14644-4 規定設計、建造與啟用要求。
GMP 規範——對製藥業而言,台灣 PIC/S GMP 規範及 EU GMP Annex 1 等文件對潔淨區分級、污染控制策略、環境監測、文件記錄與偏差管理有嚴格要求。
建築與消防法規——無塵室是建築物的一部分,要符合《建築法》、《消防法》及相關子法,包含防火分區、消防設備、緊急出口。
環保法規——若製程涉及化學品使用或排放,要符合《空氣污染防制法》、《水污染防治法》。
實驗室建築層面的安全合規(防火分區、緊急逃生、化學品儲存)跟無塵室常常有重疊,可參閱實驗室規劃設計完整手冊的安全章節,做整體評估比較不會有死角。
預算大致怎麼分
無塵室的建置成本通常包含:
- 設計費約佔 5%–8%(概念設計、細部設計、工程圖、審核)
- 土建與裝修約佔 20%–30%(隔間、地板、天花板、門窗)
- 空調與潔淨系統約佔 30%–40%(這是最大頭:AHU、FFU、HEPA / ULPA、風管、控制系統)
- 機電系統約佔 15%–25%(電力、照明、給排水、消防、特殊氣體)
- 驗證與文件約佔 3%–5%(IQ/OQ/PQ 執行與文件)
實際比例因等級、面積和產業差異很大。潔淨度越高,空調和過濾器的佔比越會往上推。建議在規劃初期就跟設計公司做概算討論,建立合理的預算預期——避免到了設計階段才發現「原來空調要這麼貴」。
典型時程
中型無塵室(50–200 坪)的建置節奏大概是:需求訪談與概念設計 2–4 週 → 細部設計與工程圖 4–8 週 → 發包採購備料 3–6 週 → 現場施工(土建、空調、機電)8–16 週 → 設備安裝與調試 2–4 週 → 驗證測試(IQ/OQ/PQ)2–4 週。總計 5–10 個月。
涉及 GMP 認證查核或特殊建照申請的話,再加幾個月。越早啟動設計,越能避免後期趕工造成的品質風險和成本增加——這句話在無塵室建置上格外真實,因為氣密性、壓差這些東西做壞了,不是事後補一補就能救回來的。
經驗談:「先施工後設計」是我們看過最痛的踩坑模式。客戶為了搶交付時間,土建先動工、空調設計還沒定稿——結果空調管路要走的位置已經被牆封死,AHU 進場發現空間不夠擺。最後拆牆重做,工期反而拉長。
四、無塵室設計核心:氣流模式、壓差控制、溫濕度
無塵室設計的三大支柱是氣流模式、壓差控制、溫濕度。這三項決定了無塵室能不能達到設定的潔淨等級——其他所有的建材、空調、過濾器選擇,都是在服務這三件事。

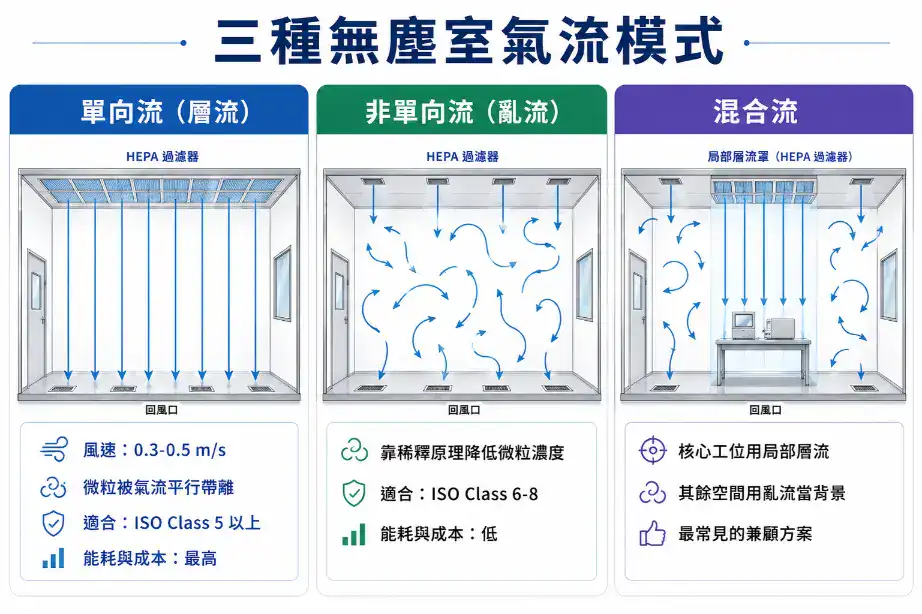

氣流模式:單向流還是亂流
氣流模式是無塵室設計的靈魂,直接決定微粒的移動路徑和控制效果。
單向流(Unidirectional / Laminar Flow):清潔空氣從天花板的 HEPA / ULPA 過濾器以均勻速度垂直向下流動(垂直層流),或從一面牆水平流向對面牆(水平層流),把微粒順著氣流帶離工作區。常用於 ISO Class 5 或更高潔淨需求的局部保護區。垂直單向流常見設計風速約落在 0.3–0.5 m/s,但實際設定應依製程風險、設備型式、局部保護區設計、煙流測試與潔淨度驗證結果決定;過高或過低都可能影響氣流保護效果。
非單向流(Non-unidirectional / Turbulent Flow):清潔空氣從天花板進來後在室內形成紊流混合,靠稀釋原理把微粒濃度降到規定值以下。適用於 ISO Class 6–8,成本和能耗遠低於單向流。
混合流:同一空間內,核心製程區用局部單向流(例如潔淨工作台或層流罩),其餘區域用非單向流當背景環境。這是兼顧成本和效能的常見做法——把錢花在刀口上,而不是把整個空間鋪滿單向流。
壓差控制是防交叉污染的命脈
壓差是無塵室抵擋外部污染的第一道牆。

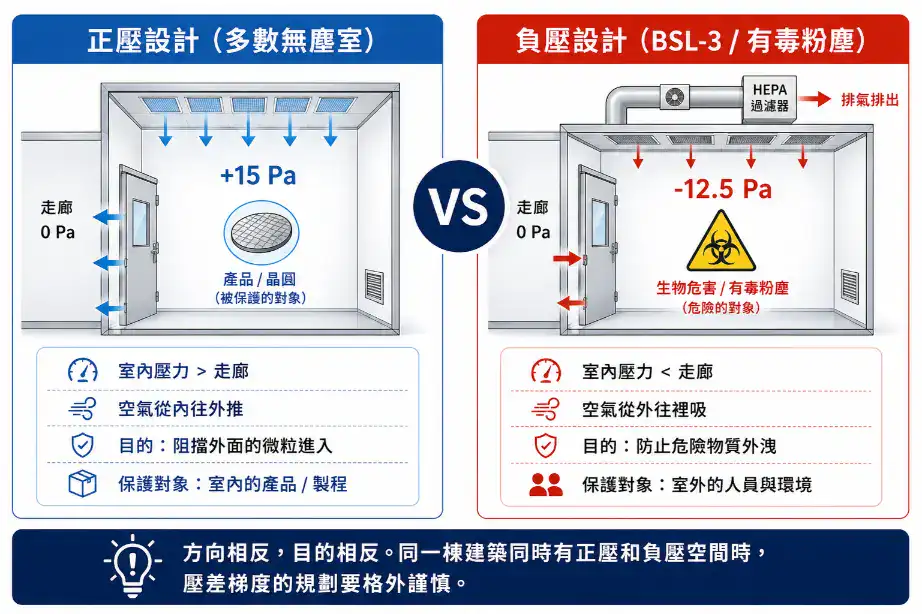

正壓設計——室內壓力高於外部走廊,清潔空氣由高壓區流向低壓區,外界沒過濾的空氣滲不進來。這是正壓設計——室內壓力高於外部走廊,清潔空氣由高壓區流向低壓區,外界沒過濾的空氣較不易滲入。這是多數產品保護型無塵室的常見配置。製藥潔淨區常以相鄰不同等級約 10 Pa 作為壓差設計指導值,實務上也常見 10–15 Pa 的壓差梯度;但實際壓差應依 GMP / ISO 要求、污染控制策略、門禁互鎖、人流物流與房間配置決定,不宜以單一數字套用所有場域。
負壓設計——適用於處理高風險生物性材料、有毒粉塵或需保護外部環境的場合。室內壓力低於外部,目的是防止有害物質向外逸散。負壓無塵室或 BSL-3 / P3 實驗室的具體壓差、換氣次數與排氣 HEPA 要求,應依生物安全規範、風險評估與主管機關要求設計。
壓差梯度——多區域無塵室裡,壓差通常依潔淨等級、產品保護方向與污染風險配置。產品保護型場域多採由高潔淨區向外遞減的正壓梯度;若涉及有害物或生物安全,可能需要局部負壓或不同的氣流方向。每一級之間的壓差、門的開關方向、互鎖邏輯與警報設定都要仔細規劃。
壓差要有連續監測(壓差計或數位感測器),設警報閾值——偏離正常範圍要立刻通知。實務上看過最多的問題不是「壓差不夠」,而是「壓差不穩」——某扇門開關、某台設備啟動,壓差就跳一下,這種波動長期下來會把潔淨度啃掉。
溫濕度與照明
無塵室的溫濕度設定應由製程、產品穩定性、靜電風險、微生物控制、人員舒適與設備散熱共同決定。許多一般製程會設定在約 20–24°C、40–60% RH 或類似範圍;半導體、光阻、精密量測、GMP 製程或特殊材料則可能需要更嚴格或完全不同的控制條件。
空調系統要有足夠的溫濕度控制能力——加熱、冷卻、加濕、除濕與自動控制迴路都要整合,並以連續趨勢資料確認實際穩定性。
照明方面,一般區域 ≥ 300 lux、精密操作區 ≥ 500 lux,避免眩光。燈具要嵌入式氣密安裝,不能成為微粒滲入的通道。光阻製程等需要黃光環境的區域,要用特殊波長照明。
選型建議:溫濕度的「平均值」漂亮,不代表穩定性合格。GMP 查核會看歷時曲線,連續 24 小時的波動範圍才是真實的指標。設計時別只盯規格書上的「±2°C」,要追問空調的反應速度和迴路設計能不能撐住這個波動範圍。
五、無塵室佈局規劃與動線設計
無塵室的佈局和動線跟一般辦公空間完全是兩個世界。你要管的不是「方便不方便走」,而是「會不會把外面的微粒帶進來、會不會把區域之間的污染交叉」。下面從分區、人流、物流、廢棄物四個動線拆解。

從外到內的潔淨梯度

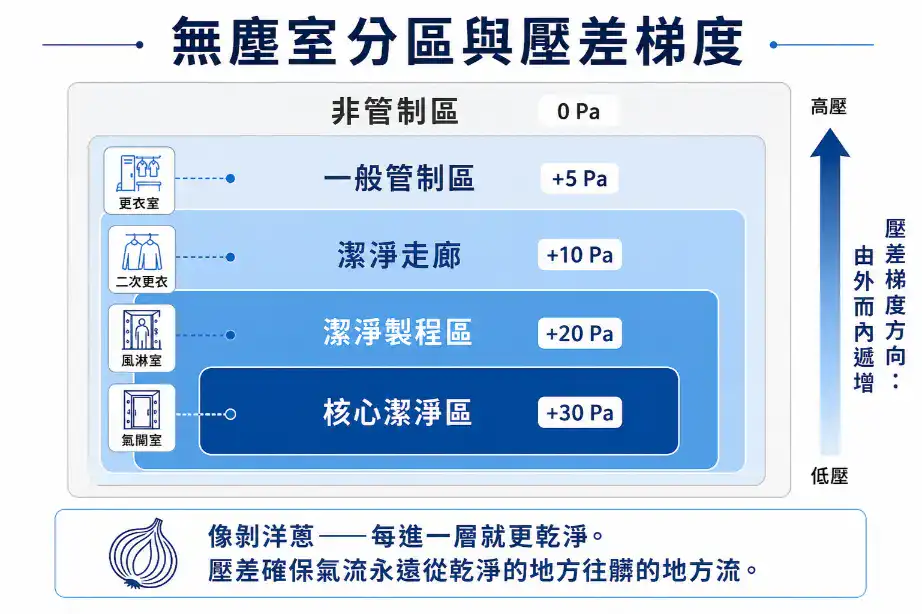

無塵室的空間佈局要依潔淨等級和功能需求分區。典型的分區架構由外而內為:
非管制區 → 一般管制區 → 潔淨走廊 → 潔淨製程區 → 核心潔淨區
每一級之間要有緩衝空間(更衣室、風淋室、氣閘室)作為潔淨度的過渡。緩衝空間的壓差要落在兩側區域之間,形成階梯式的壓差梯度。
這個分區邏輯跟一般實驗室的「潔污梯度」很像,動線設計的更多細節可參閱實驗室動線設計與分區規劃(待上線)。
人員是最大的污染源
人體每分鐘可釋放數十萬到數百萬個微粒(取決於活動劇烈程度和穿著)——這個數字會徹底改變你對無塵室的想像:最大的污染來源不是外面的空氣,而是裡面的人。
所以人員動線的設計至關重要。
更衣流程:進入潔淨區前通常要經過分段更衣。ISO Class 7 或 GMP 受控區域常見程序為:脫除外衣與飾品 → 洗手 → 穿著潔淨衣帽與鞋套 → 視需求通過風淋室。ISO Class 5 或 GMP A/B 周邊區域可能需要全身連體潔淨衣、面罩、手套與更嚴格的穿戴順序。實際更衣程序應依潔淨等級、產業規範與環境監測結果制定。
動線分離:人員動線和物料動線要完全分離。進入潔淨區的通道與離開的通道也要分開(或至少錯開時間),降低進出過程的污染風險。
物料和廢棄物動線
物料(原料、半成品、耗材)進入潔淨區前要經過除包裝、擦拭消毒,或透過傳遞窗(Pass Box)轉移。傳遞窗兩側門要設互鎖裝置,不會同時開啟。
大型設備的搬入搬出要規劃專用通道或可拆卸牆面,避免設備更新時破壞無塵室的氣密完整性——這是常被忽略的細節,等到要換 AHU 才發現只能拆牆,那筆錢遠超原本買新門的成本。
廢棄物(廢料、廢液、用過的消耗品)要有獨立移出路徑,不能跟乾淨物料流交叉。在潔淨區內的暫存時間盡量縮短。
常見踩坑:把更衣室規劃得太小、太擠,是直接拉高污染風險的設計。員工沒空間好好換衣,動作就大、就快、就會抖出微粒。GMP 查核員看到擁擠的更衣動線,會直接質疑整套人員管控是不是只是紙上的 SOP。

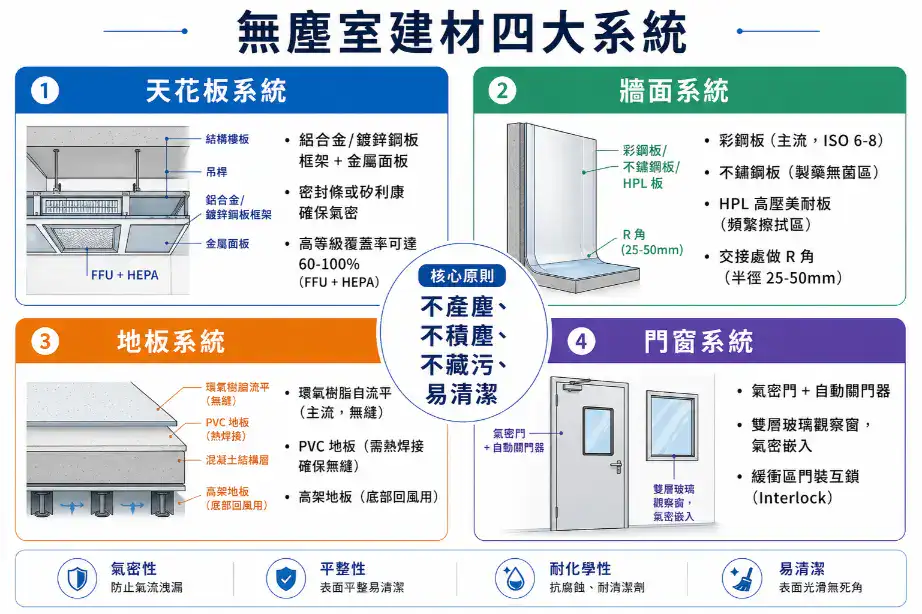

六、無塵室建材選擇:天花板、牆面、地板、門窗
無塵室建材的選擇邏輯可以濃縮成八個字:不產塵、不積塵、不藏污、易清潔。任何違反這四條原則的材料都不該進場。下面從天花板、牆面、地板、門窗四大系統一一拆解。

天花板系統
天花板是安裝 HEPA / ULPA 過濾器和照明燈具的平台,也是維持氣密性的關鍵介面。常見做法是鋁合金或鍍鋅鋼板框架搭配金屬面板,面板之間用密封條或矽利康膠條確保氣密。
高等級無塵室的天花板覆蓋率(過濾器佔天花板面積的比例)可能相當高,局部單向流或高潔淨區甚至接近滿佈 HEPA / ULPA。實際覆蓋率應依潔淨等級、發塵量、氣流模式、回風方式與能耗目標決定。
牆面系統
無塵室牆面要表面光滑、耐腐蝕、耐清潔劑擦拭、不產塵、不藏菌。常見選擇:
彩色鋼板(彩鋼板)——以鍍鋅鋼板為基材,表面烤漆或覆膜。最廣泛使用的無塵室牆面材料,成本較低、施工快,適用於 ISO Class 6–8。
不鏽鋼板(SUS 304/316)——易清潔、耐濕、耐消毒性佳,常用於製藥無菌區或高衛生要求區域。316 對氯離子耐受性優於 304,但仍需確認清潔劑、消毒劑與化學品相容性,並非所有強腐蝕環境都適合。成本較高。
HPL(高壓美耐板)——表面硬度高、抗刮耐磨,適用於需要頻繁擦拭的區域。
牆面與牆面、牆面與地板的交接處要做 R 角(圓弧角)處理,避免直角死角積塵又難以清潔。R 角半徑通常 25–50 mm。
地板系統
地板要耐磨、防滑、防靜電、無縫隙、易清潔:
環氧樹脂自流平地板——表面無縫、耐化學品、易清潔,是無塵室最主流的地板材料。可加導電材料達到防靜電功能。
PVC 地板——彈性好、防滑、抗菌,適合需要長時間站立操作的區域。但接縫處理的品質直接影響潔淨度,要用熱焊接確保無縫。
高架地板——地板下方留空間走線或當回風通道,適用於需要大量底部回風的高等級無塵室。
實驗室和無塵室的建材選擇有不少重疊邏輯,更完整的檯面材質、傢俱配置比較可參閱實驗室傢俱與檯面材質選擇指南(待上線)。
門窗系統
無塵室的門要氣密,常見彩鋼板氣密門或不鏽鋼氣密門,搭配氣密膠條和自動關門器。觀察窗用雙層玻璃氣密嵌入,不能成為微粒滲入路徑。
緩衝區域的門要設互鎖(Interlock),確保兩側不會同時開啟,維持壓差穩定。
七、無塵室空調系統與 HEPA/ULPA 過濾器
無塵室的空調系統與過濾系統(AHU、FFU、HEPA、ULPA)佔建置成本最大比例,也是營運期間能耗的主要來源——這一章的細節決定了你的無塵室未來十年的電費。
空氣處理機組(AHU)
AHU 負責把外部新風和回風混合後做冷卻(或加熱)、除濕(或加濕)、初中效過濾,再送入無塵室的送風管路。AHU 容量規劃要考量:總送風量、新風比例、室內熱負荷(設備散熱 + 照明熱 + 人員散熱)、溫濕度控制精度。
風扇過濾單元(FFU)
FFU 是天花板的模組化送風設備,每個 FFU 內含一組風扇加一片 HEPA 或 ULPA 過濾器。
FFU 的優點是可以依區域需求靈活配置覆蓋率(30% 到 100%),單一 FFU 故障不會影響整體系統。現代 FFU 普遍用 EC 直流無刷馬達,可搭配變頻控制器依實際潔淨度需求調轉速,達到節能效果。

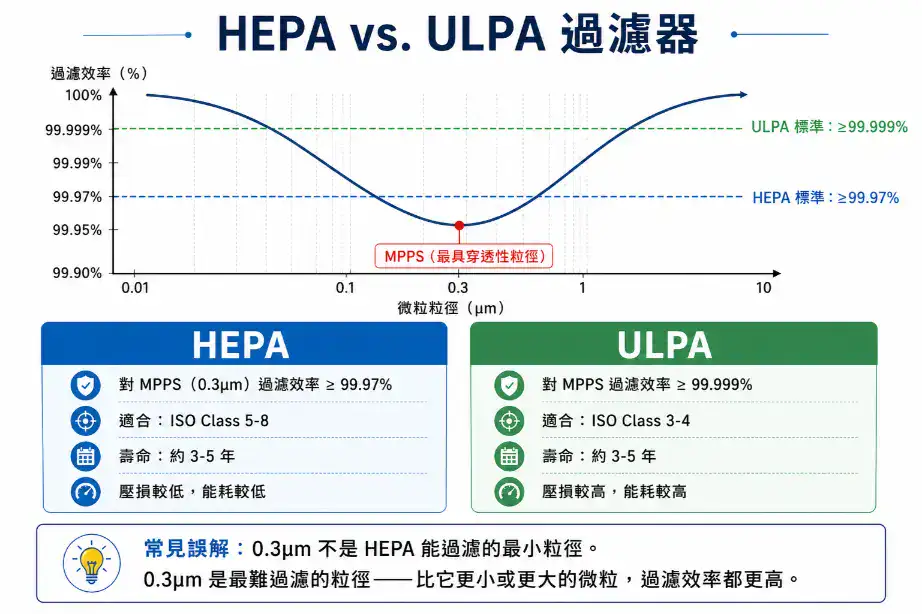

HEPA 與 ULPA 過濾器

HEPA(High Efficiency Particulate Air)*:高效率空氣微粒過濾器,常見規格如 99.97% @ 0.3 μm;在 EN 1822 / ISO 29463 等體系中,則更重視 MPPS(Most Penetrating Particle Size,最易穿透粒徑)下的效率表現。HEPA 常見於 ISO Class 5–8 的無塵室與局部潔淨設備。
ULPA(Ultra-Low Penetration Air):超低穿透空氣過濾器,效率等級高於 HEPA,常用於更高潔淨度或特殊微粒敏感製程。ULPA 的 MPPS 通常比傳統 HEPA 更偏向約 0.1–0.2 μm 區間,但實際仍須依濾材與測試結果判定。
這裡有個概念值得多說兩句:MPPS 不是「最小可過濾粒徑」,而是最容易穿透濾材的粒徑區間。
打個比方,MPPS 像籃球場上的中等身高球員——比它大的微粒會被纖維直接攔截或慣性撞擊捕捉,比它小的微粒會因布朗運動而被擴散捕捉。真正難抓的是兩邊機制都不特別占優勢的粒徑區間。過濾器選型不應只用 ISO Class 套表決定,而應依粒徑控制需求、氣流模式、FFU 覆蓋率、設備發塵量、製程風險與驗證結果判斷。
HEPA / ULPA 的更換不應只看年限,而應以壓損趨勢、風量是否能維持、洩漏測試結果、潔淨度監測趨勢與原廠終阻力建議綜合判斷。3–5 年可作為部分場域的經驗參考,但狀態式維護比日曆式更可靠。更換或維修後應執行 HEPA / ULPA 洩漏測試,現場常以 PAO 或等效氣溶膠搭配光度計掃描濾網表面與邊框密封處;「DOP 測試」在業界仍常作為俗稱,但實務上多已改用 PAO 等替代氣溶膠。HEPA / ULPA 的選型、壽命管理和更換時機是另一個專題,可進一步參閱 HEPA 與 ULPA 濾網完整解析(待上線)。

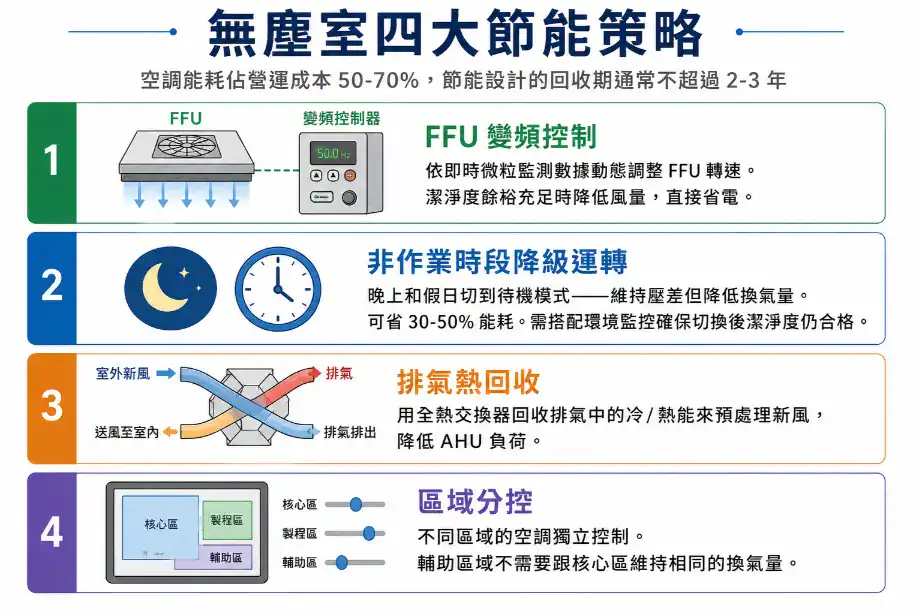

節能設計:能耗大戶的省電策略

無塵室是極高能耗空間,空調能耗通常佔整體營運成本的 50%–70%。常見節能策略:
FFU 變頻控制——依即時微粒監測數據動態調整 FFU 轉速。潔淨度餘裕充足時降低風量省電。
新風比例優化——在滿足壓差和換氣需求的前提下,適度降低新風比例可以減少冷卻/加熱新風的能耗。
熱回收系統——用全熱交換器回收排氣中的冷(熱)能,預處理新風,降低 AHU 負荷。
非作業時段降級運轉——無人生產的時段(夜間或假日)可評估切換為「待機模式」:在維持壓差、溫濕度與復歸時間可控的前提下降低送風量或換氣量。節能幅度會因系統架構、作業時數、潔淨等級與控制策略差異很大,需以能耗模擬或實測數據評估,不能只靠固定百分比估算。
區域分控——不同區域空調系統獨立控制,避免不需要高潔淨度的輔助區域被迫和核心區域維持相同換氣量。
實務觀察:節能設計的關鍵不是「省到極致」,而是「動態調節」。沒有環境監控數據支持的盲目降風量,最後可能因為一次微粒超標而觸發再驗證——一次再驗證的費用就把幾個月省下的電費全吃光。先把監控做好,再來動節能策略。
八、無塵室施工管理:順序、清潔、安全
無塵室施工跟一般工程最大的差別是「過程中的污染管控」。蓋一棟商辦大樓施工髒一點沒關係,最後清乾淨就好;蓋無塵室施工髒了,事後再怎麼洗都洗不掉那些卡在縫隙、面板背後、風管內壁的微粒。這一章把施工管理的關鍵原則整理出來。
由上而下、由外而內的施工順序
無塵室的施工品質直接決定建置後的潔淨度表現。施工原則是「由上而下、由外而內」——先完成天花板結構,再施作牆面,最後鋪地板。空調管路和電力管線要在隔間牆面封閉前完成安裝。
順序錯了會發生什麼?牆面封閉後才發現空調管要走的位置被擋住,只能拆牆重做。這不是少數案例,是現場常態——所以施工排程的整合度比單項工種的速度更重要。
清潔管控是 GMP 查核的死亡點
施工過程中產生的粉塵、碎屑和包裝材料是潔淨度的最大威脅。每日收工前要清掃,封閉前的最終清潔尤為關鍵。進入潔淨控制區的材料應依分級程序除外包裝、擦拭或暫存;是否在進場前拆包,應依材料類型、施工階段與污染控制計畫決定,避免把外部紙箱、木棧板與粉塵帶入已完成清潔的區域。
建議建立分階段的品質查核清單:焊接密封性、R 角處理、地板平整度、門窗氣密性,每完成一個關鍵階段就檢查,避免後續返工。
安全措施
施工期間遵守一般工地安全規範之外,還要針對無塵室施工的特殊性訂額外措施:
- 高處作業安全(天花板施工)
- 化學品安全(環氧樹脂地板施工時的溶劑揮發)
- 電氣安全(機電管線安裝)
所有施工人員要接受安全教育訓練。
九、無塵室驗收流程與驗證測試(IQ/OQ/PQ)
無塵室驗收不是「蓋好了,看起來乾淨就過關」。在製藥、醫材或受規範產業中,常會採用 IQ、OQ、PQ 架構確認設計、安裝、操作與實際使用狀態;一般 ISO 無塵室則可依 ISO 14644 的 as-built、at-rest、operational 狀態進行分類與性能測試。下面把流程和關鍵測試項目拆開來談。

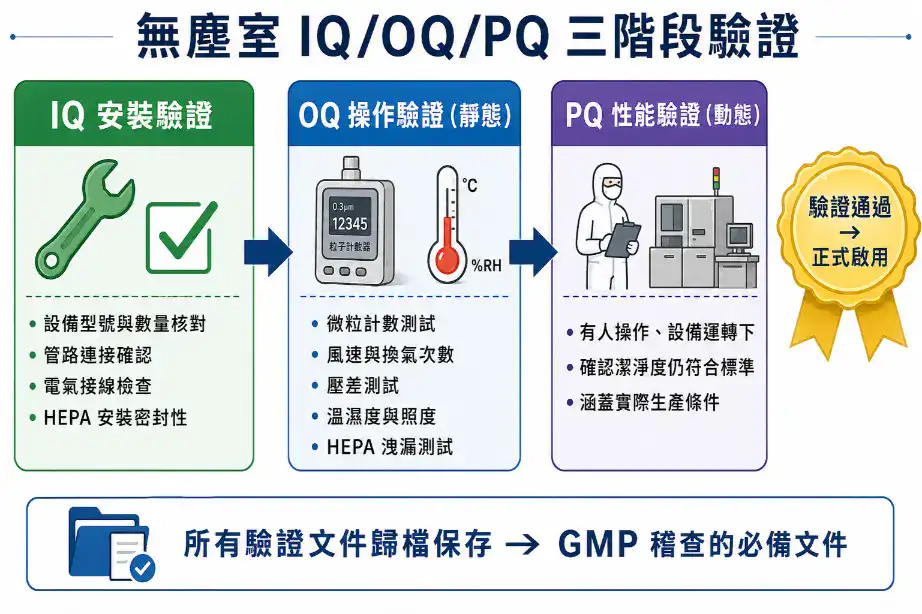

三段式驗證:IQ、OQ、PQ
無塵室驗收常分三個階段,每個階段都有對應的測試項目和判定標準。要注意的是,ISO 14644 的 as-built、at-rest、operational 是測試佔用狀態;IQ/OQ/PQ 則是驗證框架。兩者常會互相對應,但不是完全一對一,實際分類仍應依驗證主計畫與產業規範訂定:
安裝驗證(IQ, Installation Qualification)——確認所有設備與系統依設計規格正確安裝。包括設備型號與數量、管路連接、電氣接線、過濾器安裝密封性等。
操作驗證(OQ, Operational Qualification)——確認系統在規定的測試狀態下能正常運作並達到設計性能。實務上常將 as-built / at-rest 條件下的微粒濃度、風速與換氣次數、壓差、溫濕度、照度、噪音等測試納入 OQ。
性能驗證(PQ, Performance Qualification)——確認系統在動態(Operational)條件下——有人員操作且設備運轉時——仍能維持規定的潔淨度與環境條件。
很多客戶以為 OQ 過了就可以開工,但 PQ 才是真實場景的考試。看過好幾個案例,OQ 漂亮過關,PQ 一上線發現某個操作姿勢會把氣流打亂——這時候改設計來不及,只能改 SOP 限制人員動作。
關鍵測試項目
微粒計數測試——用雷射粒子計數器,依 ISO 14644-1 決定取樣點數量與位置,並參考 ISO 14644-3 的測試方法量測各粒徑的微粒濃度。
HEPA / ULPA 過濾器洩漏測試——以 PAO 或等效氣溶膠搭配光度計,逐一掃描每片過濾器的表面與邊框密封處,檢測有沒有洩漏點。「DOP 測試」是業界常見俗稱,但實務上多已改用 PAO 等替代氣溶膠。
風速與均勻度測試——量測各送風口面風速,計算均勻度係數,確保氣流分佈符合設計要求。
壓差測試——量測各相鄰區域之間的靜壓差,確認壓差梯度符合設計值。
氣流可視化測試(選項)——用煙霧發生器產生可見煙霧,觀察無塵室內氣流走向與模式,檢驗是否存在渦流死角或反向氣流。
所有測試結果要完整記錄並編製驗證報告,作為日後定期再驗證的基線數據。
選型建議:選驗證服務商時,看的是「報告會不會留得住歷史」。一次性合格報告人人會做,但好的驗證商會幫你建立可追溯的基線資料庫——三年後做再驗證時,可以直接比對趨勢,提早發現衰退。沒有歷史資料的再驗證,等於每次都從零開始。

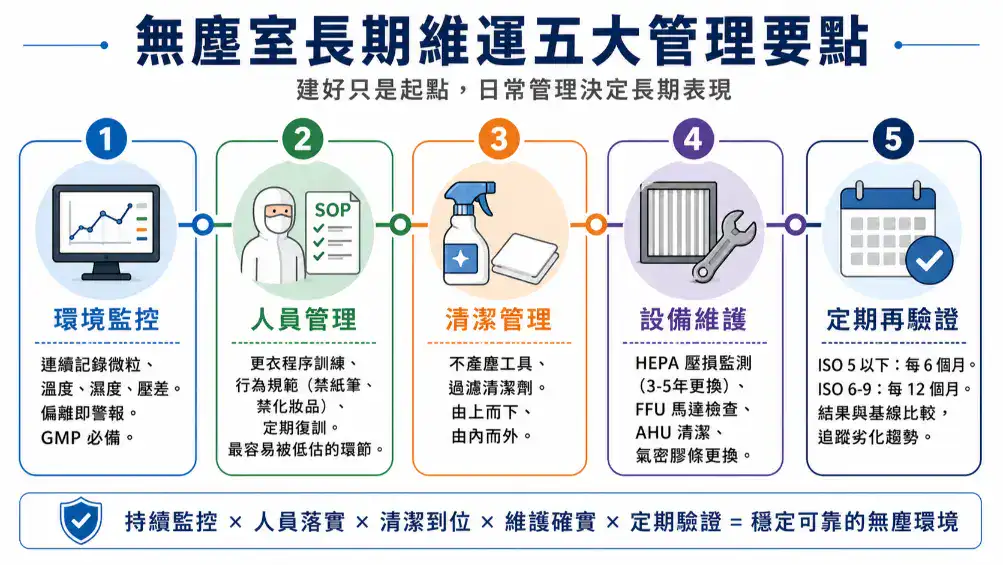

十、無塵室長期維運與再驗證管理
無塵室建置完成只是起點。長期的潔淨度表現取決於日常管理的落實程度——很多原本驗收漂亮的無塵室,三年後微粒爆表,問題不在硬體,在維運。下面從環境監控、人員管理、清潔、設備維護、再驗證五個面向談。

環境監控系統
現代無塵室通常會配備環境監控系統,即時或定期記錄微粒濃度、溫度、濕度、壓差等關鍵參數。監控數據應可追溯,任何參數偏離設定範圍要有警報、偏差調查與處置流程。
對 GMP 無菌或受控製程,環境監控通常不只包含非活性微粒、溫濕度與壓差,也會包含浮游菌、沉降菌、表面微生物、人員監測與偏差調查;監控點位與頻率應納入污染控制策略(CCS)與環境監測計畫。沒有歷時數據,就很難證明過去這段時間都維持在合格狀態。
人員管理與訓練
人員是最大的污染源,前面已經提過。所有進入潔淨區的人員(包括訪客和維修人員)都要接受無塵室行為規範訓練:正確的更衣程序、潔淨區內的行為準則(禁止奔跑、禁止攜帶紙張與鉛筆、禁止使用化妝品與香水、減少不必要動作與交談)、異常狀況的通報程序。
訓練要定期復訓,並留訓練記錄。
清潔管理
無塵室的清潔不同於一般環境,要用不產塵的清潔工具(超細纖維無塵布、無塵拖把)和經過過濾的清潔劑。清潔順序通常遵循由上而下、由潔淨度高到低、避免交叉污染的原則;實際路徑應依房間壓差、人流物流、SOP 與清潔驗證結果訂定,避免把低潔淨度區域的微粒帶進高潔淨度區域。
清潔頻率依區域的潔淨等級和使用情況訂,並納入標準作業程序(SOP)。
設備維護計畫
定期維護的主要項目:
- HEPA / ULPA 過濾器的壓損監測與更換(依壓損、風量、洩漏測試、潔淨度趨勢與原廠終阻力判斷)
- FFU 馬達與軸承的檢查與潤滑
- AHU 的冷凝器/蒸發器清潔、皮帶更換、控制閥校正
- 壓差計、粒子計數器等監測設備的定期校正
- 門窗氣密膠條的檢查與更換
定期再驗證
ISO 14644-2:2015 強調應建立風險導向的監測策略,並定期依 ISO 14644-1 重新執行潔淨度分類測試。實務上常見 ISO Class 5 或更高潔淨區每 6 個月、ISO Class 6–9 每 12 個月進行再分類或再驗證;GMP 場域則可能依 Grade A/B、C/D、環境監測計畫與主管機關要求採更嚴格週期。連續監測可提供趨勢資料,但不應直接取代必要的分類測試。
再驗證的結果要跟初始驗證的基線數據比較,評估系統有沒有劣化趨勢——這個趨勢比合格與否更重要。微粒從原本的 50 升到 200 還在合格範圍,但這個升幅本身就是警訊。
經驗談:無塵室的「壽命」不是設備保固期決定的,是維運管理品質決定的。我們看過 15 年的舊無塵室因為維運紀錄完整、定期再驗證沒斷,至今表現比某些三年前蓋的新室還穩。建置的功夫只佔整個專案的 30%,剩下 70% 是怎麼用、怎麼養。
常見問題
Q:無塵室規劃建置時程要多久?
視規模和等級而定。50 坪左右的 ISO Class 7 無塵室,從設計到完工驗收約 4–6 個月。200 坪以上的高等級(ISO Class 5)或需 GMP 認證的案件,可能要 8–12 個月甚至更久。
Q:無塵室的營運成本高嗎?
主要來自空調系統的電力消耗和過濾器定期更換。等級越高、換氣量越大、能耗越高。以 ISO Class 7、面積 100 坪的無塵室為例,空調系統年電費可能落在數十萬到百萬元台幣以上,取決於當地電價、運轉時數、換氣量、新風比例、溫濕度條件和節能設計。透過 FFU 變頻控制、非作業時段待機模式等策略,有機會有效降低能耗,但需以潔淨度監控與復歸測試作為前提。
Q:現有空間可以改建為無塵室嗎?
可以,但要專業評估。重點考量:既有建築的結構承載力是否足以支撐天花板系統與設備、樓高是否足夠(天花板上方要留空間裝空調管路與 FFU)、既有空調系統是否可利用或要全部重建、電力容量是否充足。建議聘請專業團隊做現場勘查與可行性評估。
Q:如何選擇合適的無塵室等級?
依製程的微粒敏感度和適用法規決定,不要一味追求最高等級。等級越高,建置成本和營運能耗呈指數增長。務實的做法是核心製程區用較高等級(如 ISO Class 5),輔助區域用較低等級(如 ISO Class 7 或 8),透過壓差和氣流管控防止交叉污染。
Q:無塵室需要全天候運作嗎?
不一定。製程只在特定時段進行的話,非作業時段可切換「待機模式」——維持壓差但降低換氣量與送風量,顯著節省能耗。但切換前後要確認潔淨度仍符合標準,建議搭配連續環境監控。
Q:建置無塵室需要特殊許可嗎?
看用途和規模。涉及建築物用途變更可能要申請建照變更。製藥用途的無塵室啟用前要通過主管機關(如 TFDA)的 GMP 查核。涉及特殊氣體使用或廢氣排放的場合要取得相關環保許可。建議規劃初期就釐清法規要求,避免完工後才發現缺許可。
Q:正壓和負壓無塵室差別在哪?
防護方向相反。正壓無塵室的室內壓力高於外部,目的是防止外界微粒進入,保護的是室內的產品或製程。負壓無塵室的室內壓力低於外部,目的是防止室內的有害物質(病原體、有毒粉塵)向外逸散,保護的是室外的人員與環境。兩者的空調設計、排氣處理和安全管控完全不同。P3(BSL-3)實驗室就是典型的負壓無塵室應用,BSL 等級和 BSC 配合的細節可參閱生物安全櫃完整指南。
Q:無塵室規劃設計要找什麼樣的廠商?
看四件事:同產業類別的實績(半導體無塵室和製藥 GMP 廠房的設計邏輯不同,不能混為一談)、空調與過濾系統的整合能力(這是無塵室能耗和潔淨度表現的核心)、IQ/OQ/PQ 驗證流程的執行經驗、跟業主的溝通文化(無塵室專案的變更管理特別吃文件功夫)。能提供從規劃、設計、施工到驗收的一站式服務最理想——不然光是各廠商之間的界面協調就會耗掉大量時間。
相關產品
延伸閱讀
- 實驗室規劃設計完整手冊
- 生物安全櫃完整指南:分級、選型、安裝與維護
- 實驗室通風與排氣系統設計指南
- 實驗室空調與環境控制指南(待上線)
- 實驗室供排水與氣體配管指南(待上線)
- 實驗室電力系統與接地設計(待上線)
- 實驗室動線設計與分區規劃(待上線)
- 實驗室安全設計與法規合規(待上線)
- 實驗室傢俱與檯面材質選擇指南
- 生技醫藥實驗室規劃指南(待上線)
- HEPA 與 ULPA 濾網完整解析
本文由原拓科技編撰,以超過 30 年的無塵室與實驗室建置實務經驗為基礎,提供專業的規劃參考。如有無塵室建置需求,歡迎與我們聯繫。
